割増が隠してきたもの
韓国の6社の現場で、2Dの積算数量と3Dモデルの数量を照合しました。鉄筋の差は マイナス8.3%からプラス6.0% まで散らばりました。規定された割増率は韓国が3%、日本が4%です。どちらでも覆えない幅です。
公開 2026年8月24日·確認時点 · 2026年8月
要点
- 割増率は国ごとに違います —— 韓国の建設工事標準歩掛は異形鉄筋3%、日本の公共建築数量積算基準は4%。ところが実測の差は−8.3%〜+6.0%で、その幅の外にあります
- 差異項目を一つずつ最後まで追いかけ、両者の積算規則を揃えると誤差は半分に減りました。ある一棟は−8.34%が+0.52%になりました —— 数量が変わったのではなく、同じ基準で数え直しただけです
- 差は三つに分かれます —— 基準差異(合意できる)、欠落(合意の対象ではない)、積算の誤り。性格がまったく違うのに、合計では混ざり、時には互いを打ち消します
- 基準階1層で1.487トン。階は繰り返されるので6棟に換算すると428トン、実行数量全体の3.5%になります
1まず、割増とは
鉄筋は8m・10mのように決まった長さで入ります。必要な長さはまちまちで、切れば余ります。そして第1回で見たとおり、図面だけでは長さを決められない部分もあります。そこで設計数量に一定の比率を足して発注します。これが割増です。
その比率がいくらかは国ごとに違います。
| 基準 | 鉄筋 | 備考 |
|---|---|---|
| 韓国 建設工事標準歩掛 第1章 適用基準 · 5. 鋼材類 | 異形鉄筋 3% 丸鋼 5% | 橋梁・地下鉄など複雑な構造物の主筋は6〜7%。 「異形鉄筋の場合、当該工事または構造物の施工実績に応じて調整して適用できる」 |
| 日本 公共建築数量積算基準 令和5年改定 | 4% | 鉄筋の所要数量 = 設計数量 × 1.04 |
2六つの現場、散らばった数字
韓国の6社の現場で当社が行った照合の結果です。会社名・現場名は明かしません。2Dと3Dの両方に同一条件で割増を含めて比較しました。
| 事例 | コンクリート | 型枠 | 鉄筋 |
|---|---|---|---|
| 集合住宅 A | −0.8% | +0.2% | +1.7% |
| 集合住宅 B | +2.7% | +0.6% | +6.0% |
| 集合住宅 C | +2.9% | +2.1% | +0.8% |
| 集合住宅 D (101棟) | — | — | −8.3% |
| 集合住宅 E | −1.0% | +1.6% | −4.3% |
| 複合施設 F | −1.1% | +1.7% | −3.1% |
数字が散らばっています。−8.3%から+6.0%まで。3%でも4%でも覆えない幅です。ここで読むべきなのは「3Dが何%少ない」ではありません。ひとつの割増率で合わせられる幅ではないということです。
3基準を揃えると狭まります
何と何が合わないという意味なのかを、まず押さえます。照合したのは施工会社が使っていた2Dの積算数量と、同じ図面から作った3Dモデルの数量です。
ほとんどの比較はここで終わります。「やはり合わない」と。ところが合わないことと間違っていることは違います。二つの値はそもそも違う規則で数えられたものです —— どこで継ぐか、定着とかぶりをどう見るか、本数をどう数えるかが互いに違っていました。
そこで当社がしたのはその先でした。差異項目を一つずつ最後まで追いかけ、両者の積算規則を同じに揃えたのです。数量を直したのではなく数える規則を揃えたので、残る差がそのまま規則では説明できない本当の差になります。
| 事例 | 補正前 | 補正後 |
|---|---|---|
| 鉄筋 | 8.26% | 3.23% |
| コンクリート | 2.98% | 1.56% |
| 型枠 | 3.99% | 1.90% |
| 集合住宅 D (鉄筋、101棟) | −8.34% | +0.52% |
前の三行は工種別の差の大きさで、最後の行は一棟(集合住宅D 101棟)の鉄筋だけを符号まで別に見たものです。
−8.34%が+0.52%になります。数量が変わったのではありません。
同じ基準で数え直しただけです。はじめの8%は「間違い」ではなく「違う規則で数えたもの」でした。
4差は三つの性格に分かれます

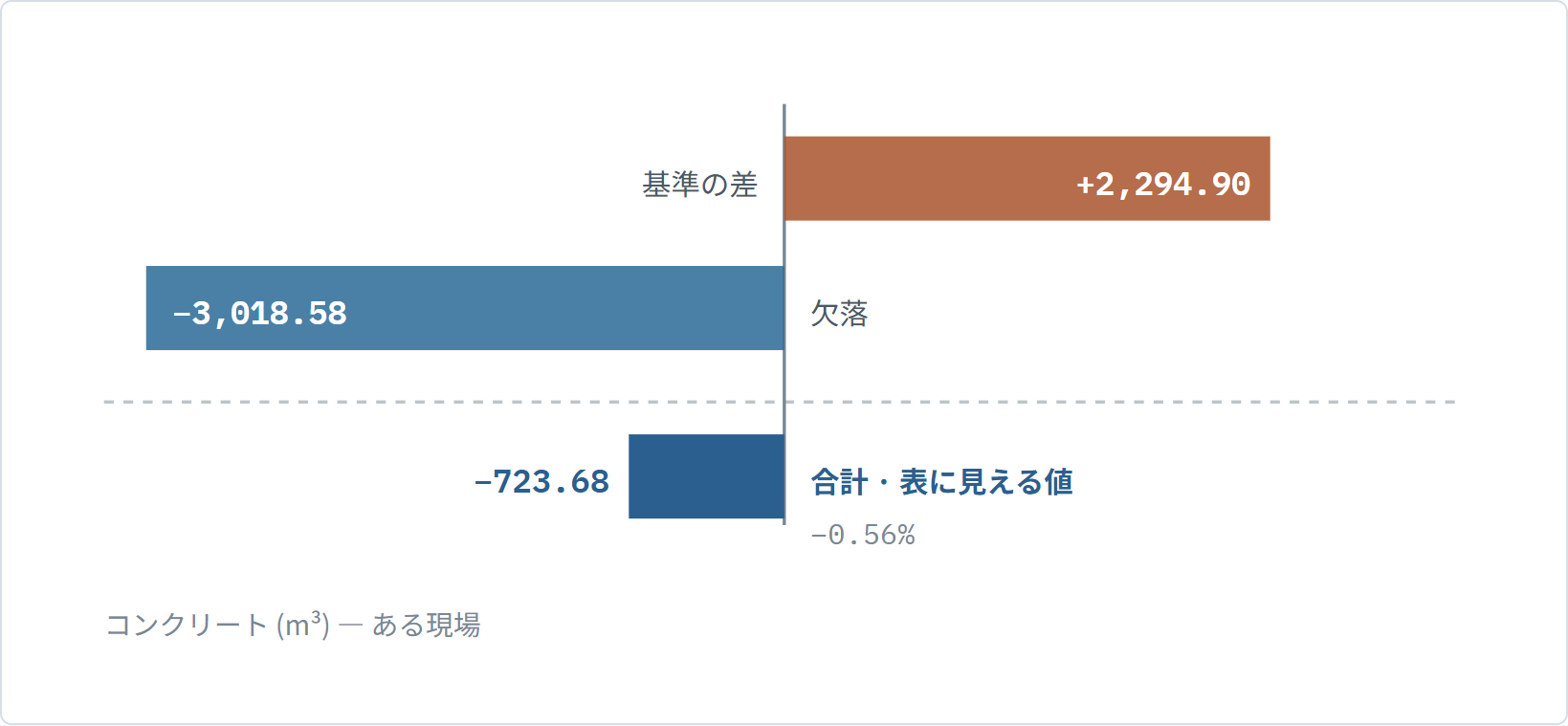

「最後まで追いかけた」とは何なのかが、ある現場の記録で見えます。ひと塊だった差を基準差異 · 欠落 · 積算の誤りの三つに分け、それぞれいくらかを書き出しました。
| 工種 | 基準差異 | 欠落 | 積算の誤り | 合計 | 合計(%) |
|---|---|---|---|---|---|
| コンクリート (m³) | +2,294.90 | −3,018.58 | — | −723.68 | −0.56% |
| 型枠 (m²) | −34.42 | −5,835.71 | — | −5,870.28 | −0.87% |
| 鉄筋 (ton) | −657.38 | +61.81 | −43.08 | −638.65 | −4.01% |

- 基準差異 —— 積算の規則が違うために生じた差。説明でき、合意もできます。
- 欠落 —— 計算されていない数量。型枠は全体の差 −5,870m² のうち −5,836m² が欠落でした。合意の対象ではありません。
- 積算の誤り —— 規則そのものを誤って適用したもの。

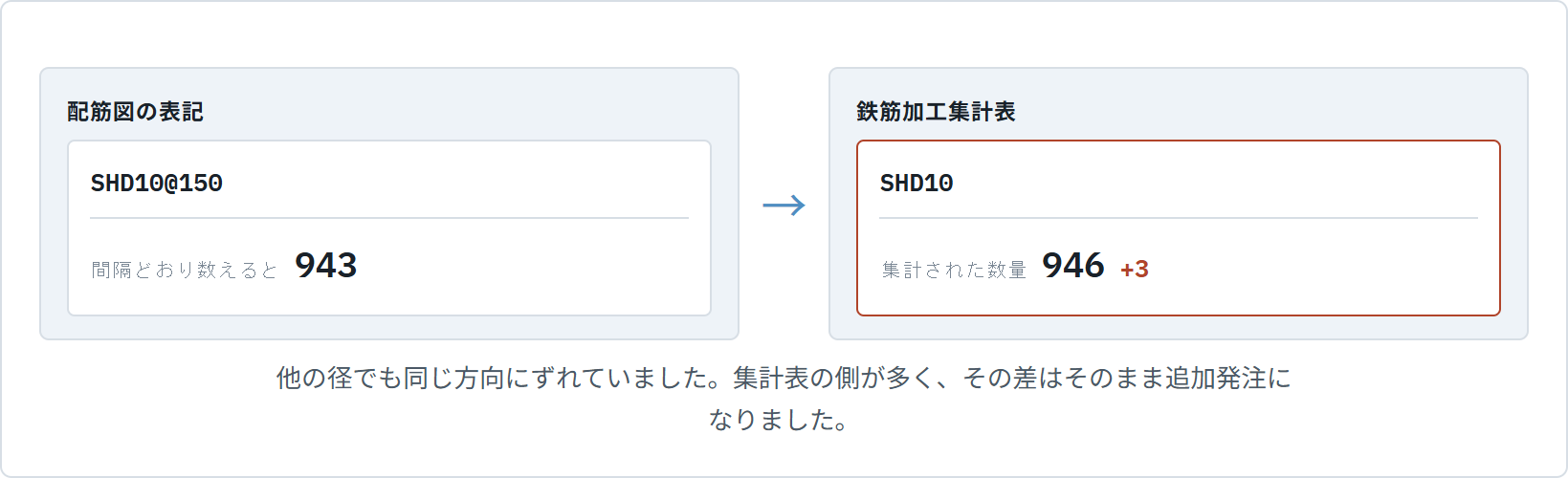

5配筋図と集計表がすでに違う場合

他の径でも同じ方向にずれていました。集計表の方が多く、その差はそのまま追加発注になりました。
61つの階で1.487トン
基準階1層を照合した結果です。支持筋・幅止め筋の算出有無、施工用鉄筋、トイレ段差補強筋の径、主筋の継手長さ —— 項目ひとつひとつは1トンにも届きません。
基準階1層の照合
1.487t
2〜49階 · 6棟に換算
428t
実行数量 12,370t に対して
3.5%
項目ひとつは小さく見えても、階数がそれを掛けます。
7なぜ今まで誰も見なかったのか
技術の問題ではありません。構造の問題です。

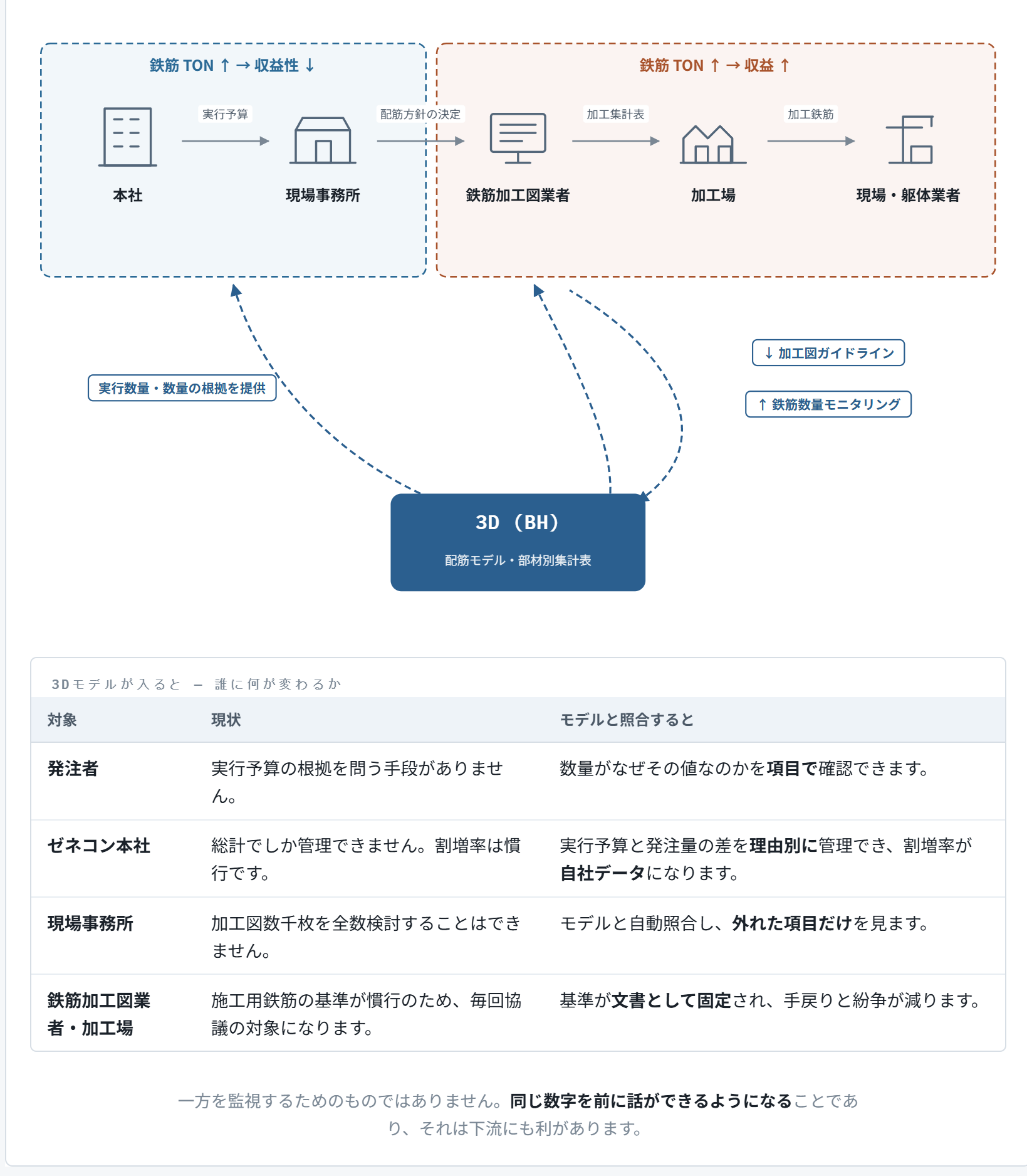

鉄筋の数量は上から下へ降りながら一度ずつ決め直されます —— 本社が実行予算を組んで現場事務所へ下ろし、現場事務所が配筋方針を決めて鉄筋加工業者へ渡すと、業者が加工集計表を作って加工場へ送り、加工場が加工鉄筋を現場・躯体業者へ渡します。
ここで利害が分かれます。上は鉄筋が少ないほど残り、下は多いほど残ります。同じ連鎖の中で向きが逆です。ところがこれを照合する基準線がありませんでした。

集合住宅の1層に鉄筋が1万本以上入ります。鉄筋加工図は数千枚です。数量が振れたときにその数千枚から根拠を探す仕事は、人ができることではありません。
8モデルが入ると何が変わるのか
3Dモデルは違います。部材を立てれば配筋され、配筋された鉄筋はそのまま集計されます。見落とすには部材が丸ごと無いしかなく、そうなればその場所が空いて見えます。
| 対象 | 今 | モデルと照合すると |
|---|---|---|
| 発注者 | 実行予算の根拠を問う手段がありません。 | 数量がなぜその値なのかを項目で確認します。 |
| 施工会社 本社 | 合計でしか管理しません。割増率は慣行です。 | 実行予算と発注量の差を理由別に管理し、割増率が自社データになります。 |
| 現場事務所 | 加工図数千枚を全数検討できません。 | モデルと自動照合して外れた項目だけを見ます。 |
| 鉄筋加工業者 · 加工場 | 施工用鉄筋の基準が慣行で、毎回協議の対象です。 | 基準が文書で固定され、手戻りと紛争が減ります。 |
3Dモデルの価値は、数量を減らすことにはありません。
減ったのか増えたのか、なぜそうなのかを言えるようになることにあります。
