図面を読み解ける人が減っています
図面は記号で伝えます。記号は、読む人が解釈してはじめて成立します。その前提が統計的に崩れはじめています —— 本稿はまずその大きさを確かめ、それが現場でどのような姿で現れるのかを見ます。
公開 2026年8月20日·確認時点 · 2026年8月
要点
- 米国の調査では92%の建設会社が人材の採用に困難を感じていると回答しました(AGC・NCCER、2025年)
- 韓国の建設技術者は30代以下が63.8%(2004年)→ 15.0%(2025年)、日本の建設業就業者は685万人 → 479万人へ減りました
- 熟練者が減ると、まず記号で書かれた図面を読み解く仕事から揺らぎます。表記と形状がずれると、人の目は形状に従います
- 手戻りは総工事費の5〜9%、誤りの修正費用は工程が進むごとに約10倍になります —— ずれは、遅く見つかるほど高くつきます
1いま最も速く減っているのは、人です
建設業の人材問題は、もはや見通しではなく測定された現実です。国ごとに数字の形は少しずつ違いますが、方向は一つです。
採用に困難を感じる建設会社
92%
米国 AGC・NCCER 人材調査(2025年)· 回答1,342件
日本の建設業就業者
-30%
685万人(1997年)→ 479万人(2022年)
日本の建設業 55歳以上
36.6%
29歳以下は11.6%

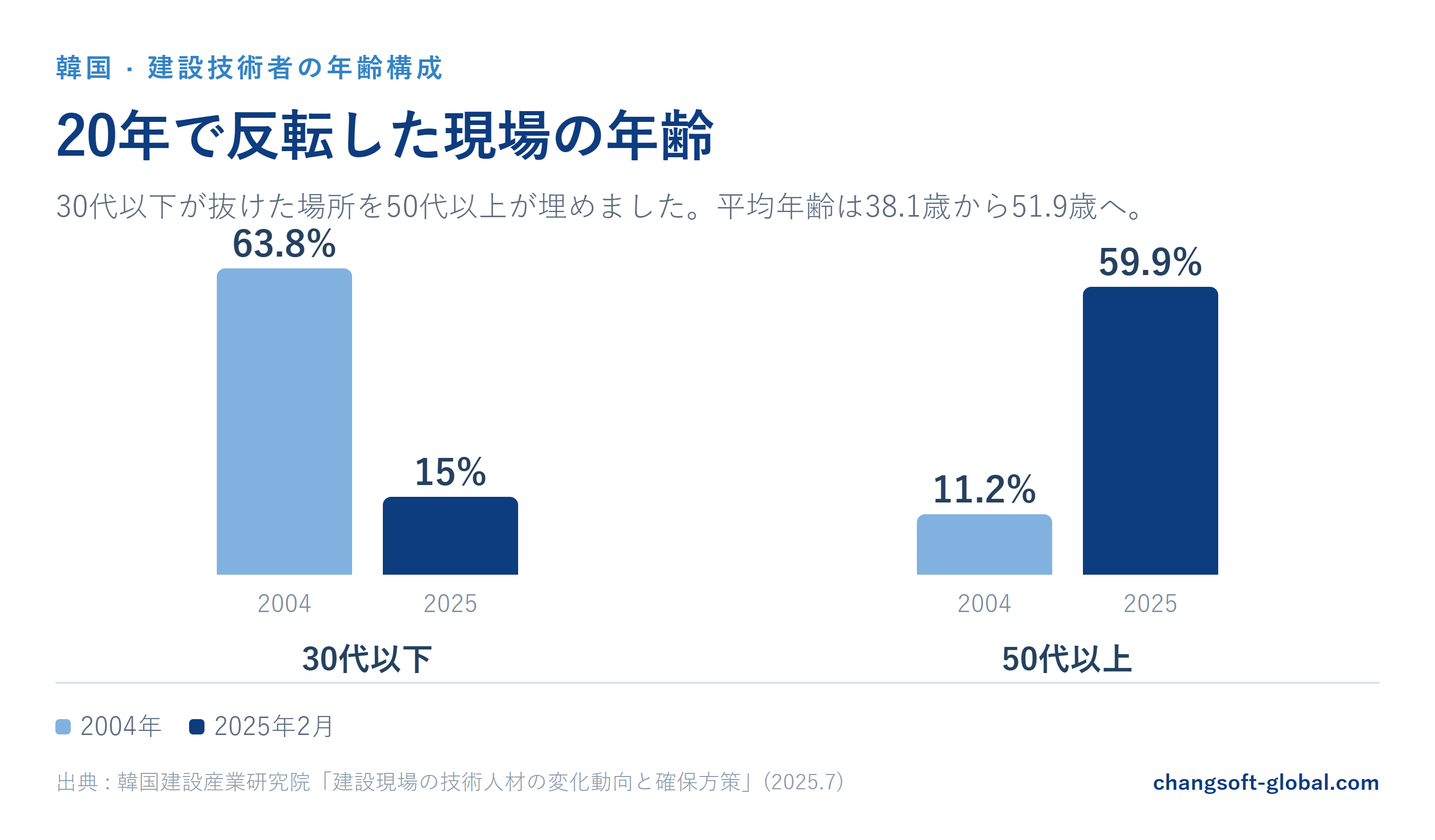

韓国では構成そのものが反転しました。建設技術者の平均年齢は2004年の38.1歳から2025年2月には51.9歳へ上がり、年齢構成は20年でこう変わりました。

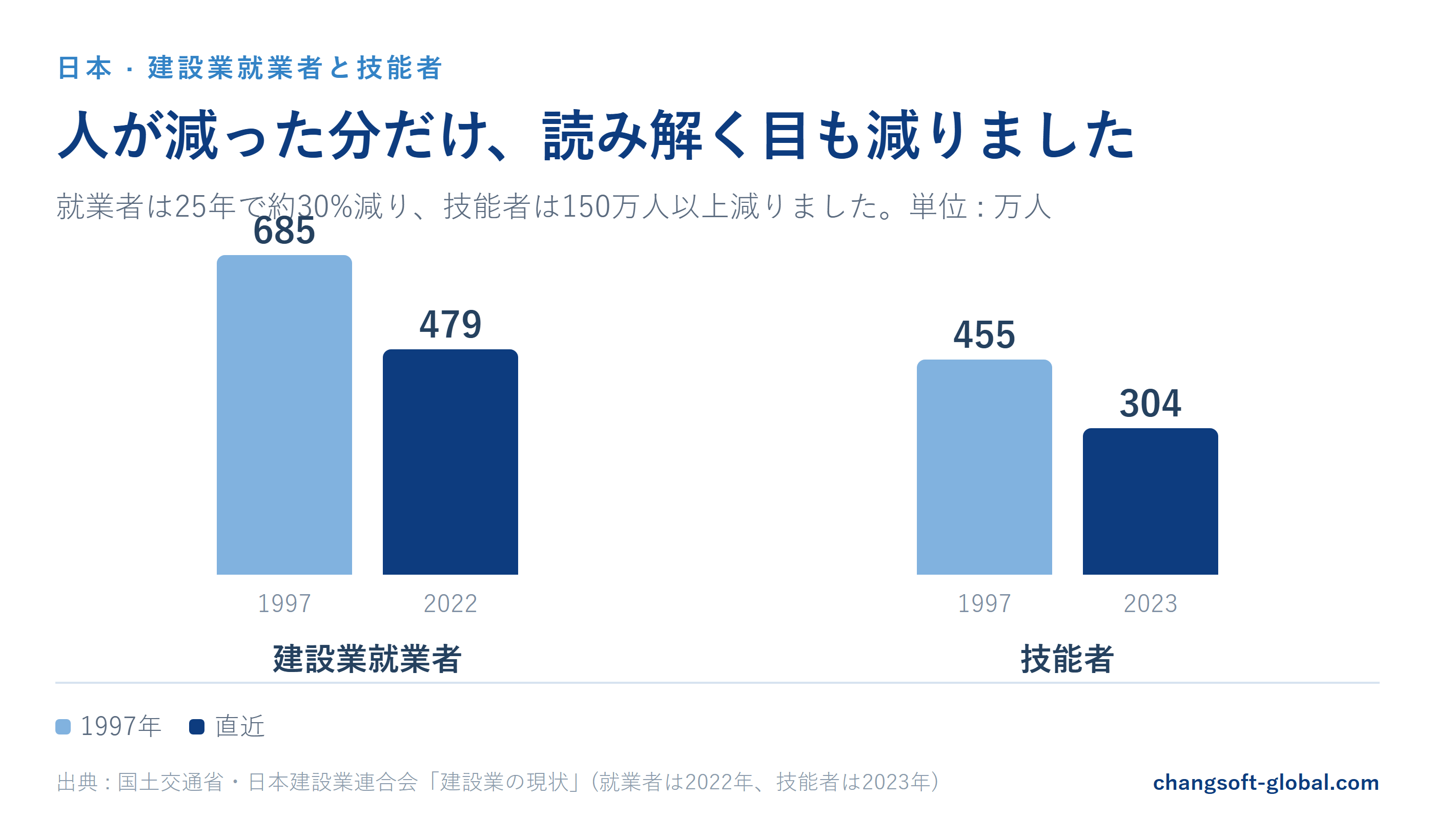

日本では減少がより早く始まりました。建設業就業者は1997年の685万人から2022年に479万人へ、技能者は455万人から304万人になりました。

2減っているのは手だけではありません
人材の減少を語るとき、多くは施工する手を数えます。しかし一緒に減っているものがもう一つあります。図面を読み解く目です。
構造図面は記号で語ります。点一つが鉄筋一本を意味し、タグ一つが「この点は二本の束」を意味します。この約束は読む人が解釈してはじめて情報になります。長らくその解釈は現場の熟練者が担ってきました —— 表記を見て、頭の中で形状を組み立てる仕事です。

図面は、それを読み解ける人がいてはじめて正しく働きます。
その前提が統計的に揺らぎはじめたこと —— それが本稿の出発点です。
3一つの場面 —— 同じ内容、違う表記

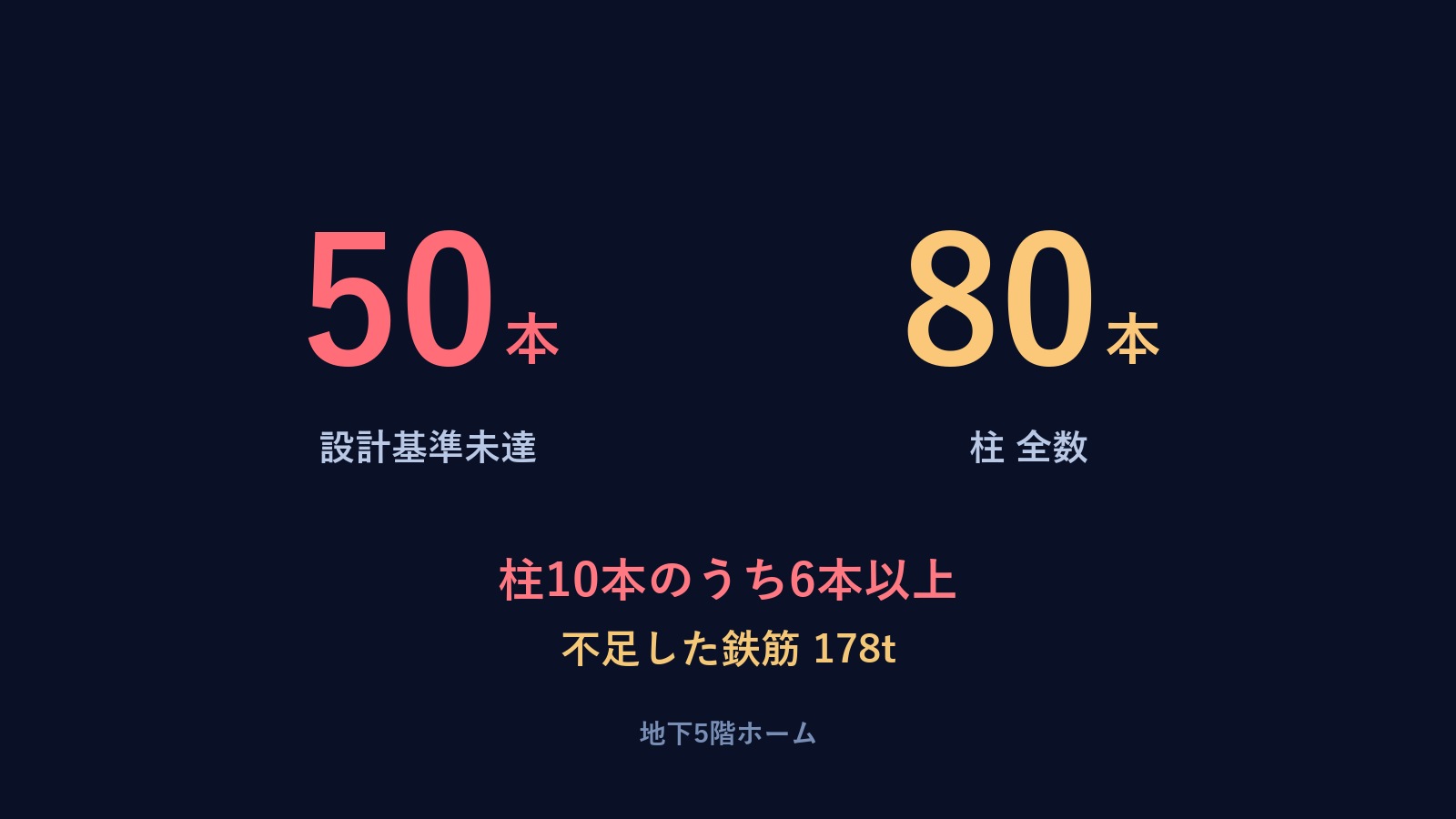

抽象的な話なので、実際にどのような姿で現れるのかを一つの場面で見ます。2026年、韓国のある大型インフラ現場で、柱の鉄筋が設計基準に達していなかったことが公表されました。公開報道で確認できる範囲は次のとおりです —— 地下5階のホーム柱80本のうち50本が基準に達しておらず、不足していた鉄筋は178トンでした。

注目すべきは規模ではなく原因の性格です。二つの工区の図面は同じ内容を含んでいましたが、その内容を異なる方式で表現していました。一方は点を二列に描いて形状で伝え、もう一方は点一列にタグと引出線を付けて文字で伝えていました。

4表記がなかったのではありません
ここは正確にしておきたい点です。表記はありました。タグも引出線もあり、図面はルールどおりに描かれていました。

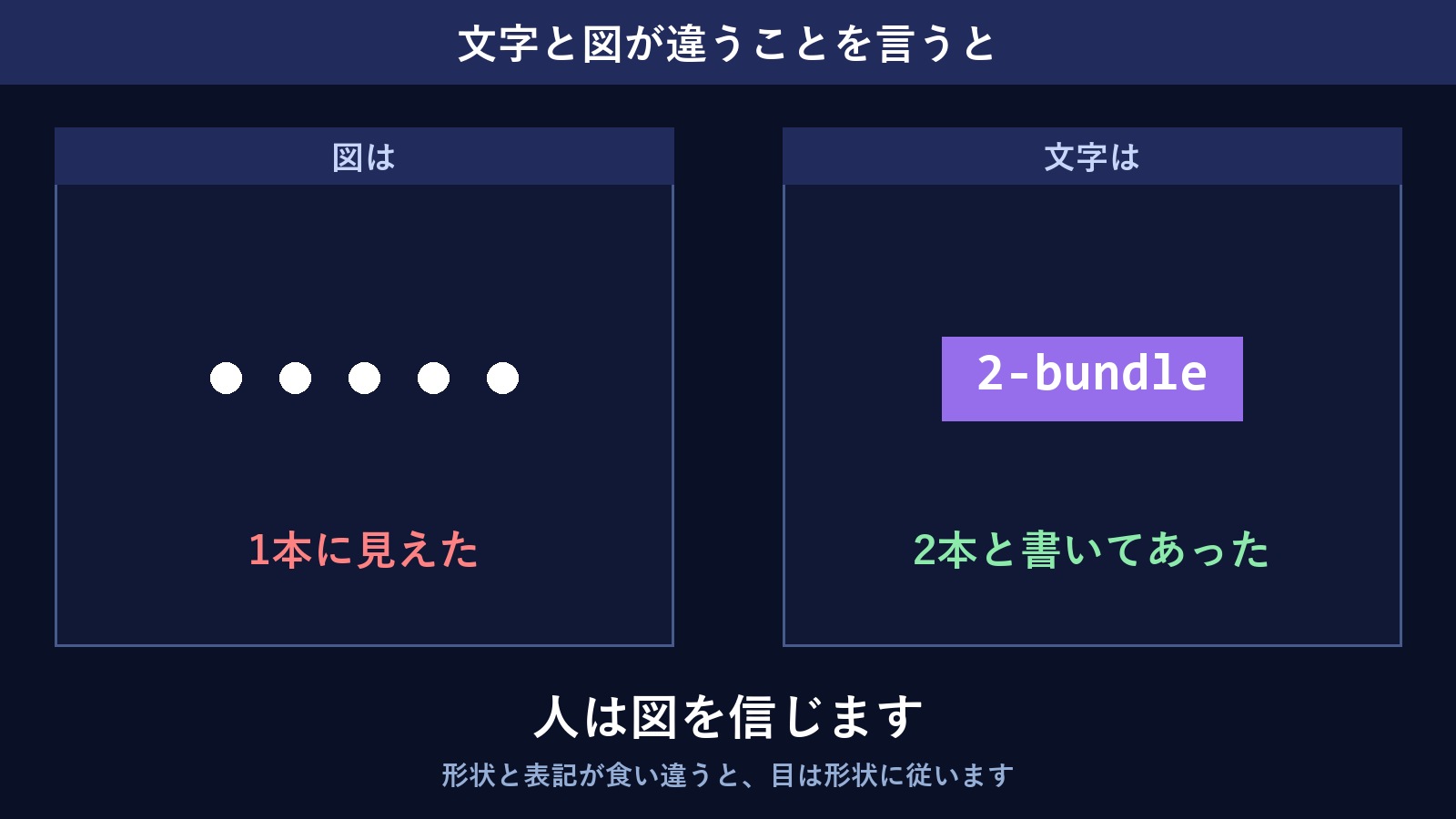

問題は文字と絵が違うことを言っていたことにあります。絵は点を一つ見せ、文字はその一つが二つだと書く。どちらも正しいのですが、人の目が先に受け取るのは絵のほうです。

人は絵を信じます。表記を解釈してはじめて成立する伝え方は、そのずれを自ら防げません。
図面をそう読んだので、資材もその分だけ発注されました。ずれは施工より前の段階ですでに始まっていたことになります。そしてコンクリートが覆えば、中は見えません。
5日本でも同じ種類のずれが起きています
これが一国、一社の問題であれば本稿を書く理由はありません。設計図書と実際の施工がずれることは、日本でも繰り返されてきました。
2019年には大規模な共同住宅の施工不備が問題となり、外部調査委員会の調査報告書が公表されました。核心は設計図書に記載された仕様と実際に施工されたものが違っていたという点で、確認された物件数は最終的に数万棟の規模に達しました。
施工図の実務でも同じ指摘が繰り返されます。現場で最も多い問題として挙げられるのは「図面どおりに造ったのに物理的に納まらない」という型であり、その原因として指摘されるのは着工前の図面検討の不足です。2D図面は平面であるため、3次元形状や複雑な部位で誤りが見逃される確率が構造的に高くなります。
6ずれの値段は、後になるほど高くなります
発見の時点がなぜ重要かは、産業全体のデータが語っています。手戻り(rework)は長く研究されてきた主題で、数値の範囲はおおむね次のとおりです。
総工事費に対する手戻り
5〜9%
米国建設産業研究所(CII)系の研究における一般的な推定範囲
設計に起因する誤り・欠落
1〜9%
図面の欠落・不正確な図面・後半の設計変更など設計側の原因
工程が進むごとに
約10倍
設計段階100の修正費用が施工段階1,000、竣工後10,000になるという経験則
問題の大きさを決めるのは問題そのものではなく、発見の時点です。図面段階で見つければ座標を一つ直す仕事であり、コンクリートが覆ったあとに見つければ人と工程が一緒に動く仕事になります。
7形状には表記法がありません
ここからが当社の話です。3Dの配筋モデルには表記法がありません。二本なら二本がその位置にあります。タグも引出線も、それを解釈する段階も要りません。

そして形状として入った鉄筋は本数で集計されます。部材ごとに何本入ったかが表に残り、その表は発注量と突き合わせられます。図面を読む人ではなく、数字どうしで照合する確認がもう一つ増えるということです。

8そのモデルは誰が作るのか

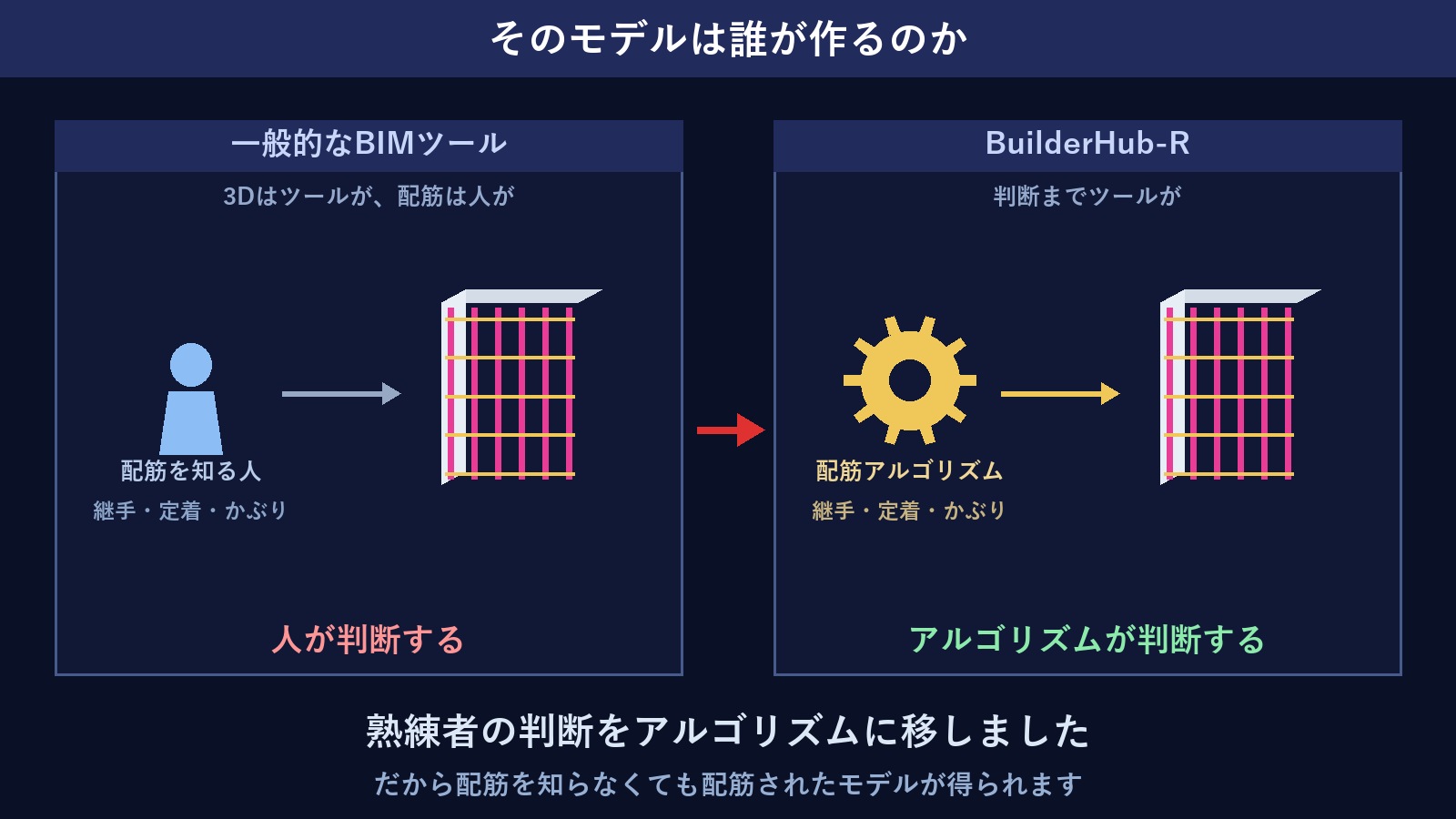

ここでよく返ってくる問いがあります。「3Dにすればよいのは分かる。しかしそのモデルは、結局は配筋が分かる人が作るのではないか」。もっともな指摘です。一般的なBIMツールでは3Dはツールが作り、配筋は人が決めます。それでは、ボトルネックは場所を移しただけになります。

そしてその判断は、一度ロジックになれば会社の資産として残ります。熟練者の目のなかにしかなかった基準がデータになれば、人が替わっても同じ結果が出ます。
9だからDXが急がれる理由
日本の政策文書は、この問題を人口構造の問題として明示しています。国土交通省の「i-Construction 2.0」は、生産年齢人口が2020年度の約7,509万人から2040年度には約6,213万人へ約2割減ることを前提に置き、その対応として2040年度までに建設現場の省人化を少なくとも3割 —— 生産性1.5倍を目標に掲げています。
BIMを導入している企業
58.7%
2024年度 国土交通省 実態調査 · 前回調査比 10.3ポイント増
直轄土木のICT活用公告
89%
2024年度
2040年度の目標
1.5倍
省人化 少なくとも3割 = 生産性1.5倍(i-Construction 2.0)
数字を並べると方向が見えます。人は減るのに造るべきものは残り、制度はその差を自動化で埋めると宣言しました。この流れのなかで、「表記を読み解ける熟練者」を前提に置きつづける工程は、成立させるのが年々むずかしくなります。
10本稿が言わないこと
最後は正直に書きます。
- 「当社の製品があれば防げた」とは書きません。モデルがあっても見なければ結果は同じです。ツールは確認の機会をつくるだけで、確認そのものを代わりに行いはしません。
- 引用した案件の安全性・補強方式・責任について判断しません。検証は専門機関の仕事であり、専門家の間にも見解の相違があります。
- 数値は公開された統計と報道で確認できる範囲のみ引用しました。企業名・現場名・発注者は書いていません。
当社が言えることは一つです。形状は解釈を必要としません。熟練者が減ることが統計で確認できる時代に必要なのは、人の解釈に頼りすぎない伝え方です。
表記は読んで成立し、形状は見て成立します。
出典
- 2025 Workforce Survey(建設会社の92%が採用に困難)AGC of America · NCCER
- 建設現場の技術人材の変化動向と確保方策 (2025.7)韓国建設産業研究院
- 建設業の現状 — 建設労働(就業者・技能者・年齢構成)日本建設業連合会
- i-Construction 2.0(2040年度 省人化3割・生産性1.5倍)国土交通省
- 建築BIM推進会議(BIM図面審査・導入施策)国土交通省
- 施工不備問題に関する調査報告書(2019年公表・設計図書と異なる施工)外部調査委員会(国土交通省 掲載)
- Cost of Rework in Construction(手戻り費用の推定範囲)PlanRadar
- BuilderHub-R 製品紹介チャンソフトグローバル
本記事は公表資料をもとに整理したものであり、法令の解釈や助言ではありません。制度は随時変わりますので、実際の適用にあたっては原文および所管機関の最新の公表内容をご確認ください。
