Ngày càng ít người đọc được bản vẽ
Bản vẽ nói bằng ký hiệu, mà ký hiệu chỉ thành lập khi có người đọc ra. Tiền đề ấy đang sụp đổ, và đo được. Bài viết đo quy mô trước, rồi cho thấy nó hiện ra ngoài công trường như thế nào.
Đăng ngày 20 tháng 8, 2026·Thời điểm kiểm chứng · Tháng 8 năm 2026
Tóm tắt chính
- Tại Mỹ, 92% doanh nghiệp xây dựng cho biết gặp khó khăn khi tuyển dụng (AGC · NCCER, 2025)
- Tại Hàn Quốc, kỹ sư dưới 40 tuổi giảm từ 63,8% (2004) xuống 15,0% (2025); tại Nhật, lao động xây dựng giảm từ 6,85 triệu xuống 4,79 triệu
- Khi người lành nghề rời đi, thứ lung lay đầu tiên là việc đọc bản vẽ viết bằng ký hiệu — và khi ký hiệu lệch với hình dạng, mắt người đi theo hình dạng
- Rework chiếm 5–9% chi phí dự án, và chi phí sửa một lỗi tăng khoảng 10 lần qua mỗi giai đoạn
1Thứ giảm nhanh nhất hiện nay là con người
Vấn đề nhân lực của ngành xây dựng không còn là dự báo mà là một thực trạng đã đo được. Con số mỗi nước một khác, nhưng hướng đi thì như nhau.
Doanh nghiệp gặp khó khi tuyển dụng
92%
Khảo sát nhân lực AGC · NCCER (2025) — 1.342 phản hồi
Nhật Bản, lao động ngành xây dựng
-30%
6,85 triệu (1997) → 4,79 triệu (2022)
Nhật Bản, lao động từ 55 tuổi
36,6%
Dưới 30 tuổi: 11,6%

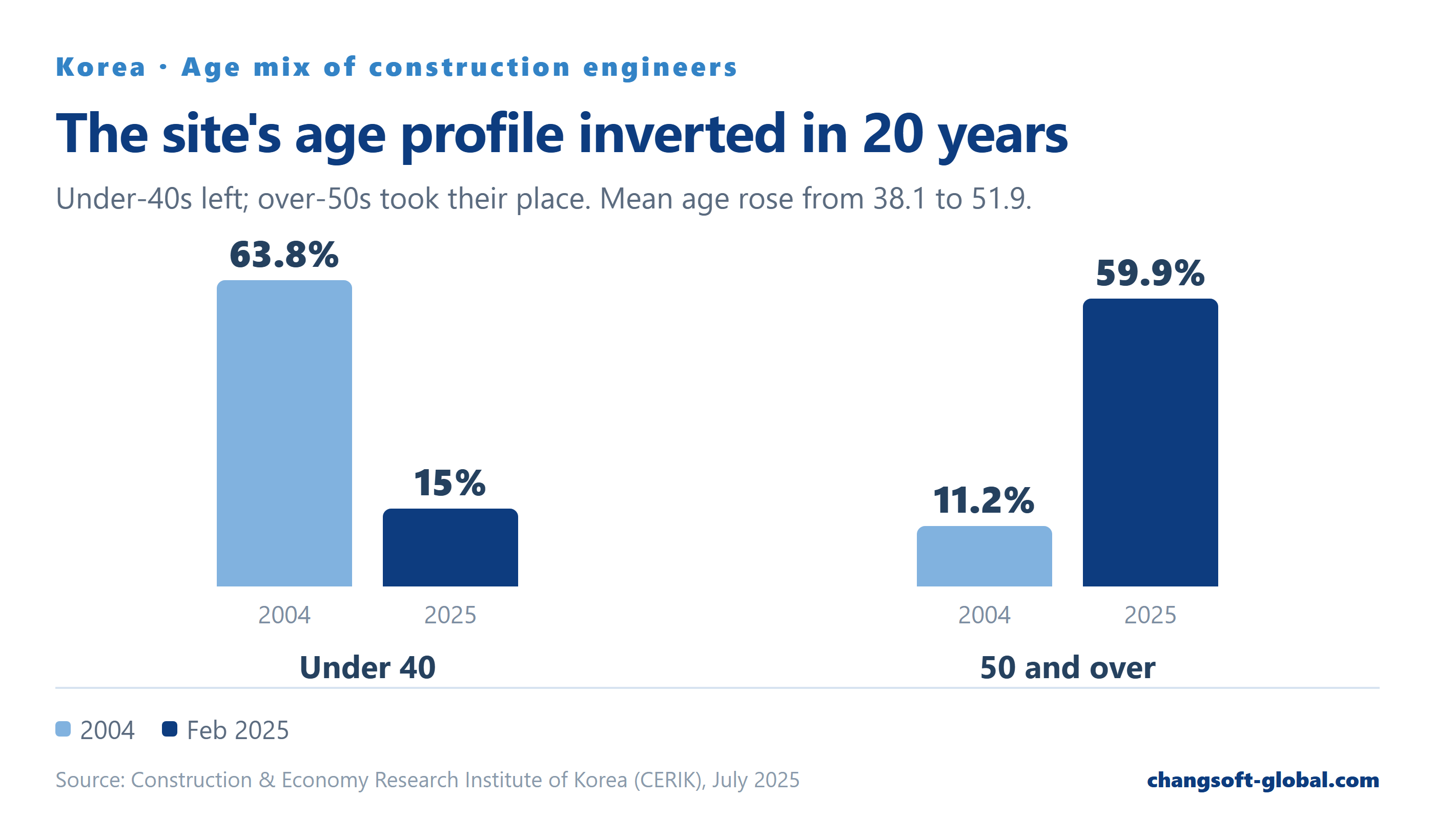

Tại Hàn Quốc, chính cơ cấu đã đảo ngược. Tuổi trung bình của kỹ sư xây dựng tăng từ 38,1 (2004) lên 51,9 (tháng 2/2025), và cơ cấu tuổi thay đổi như sau trong hai mươi năm.

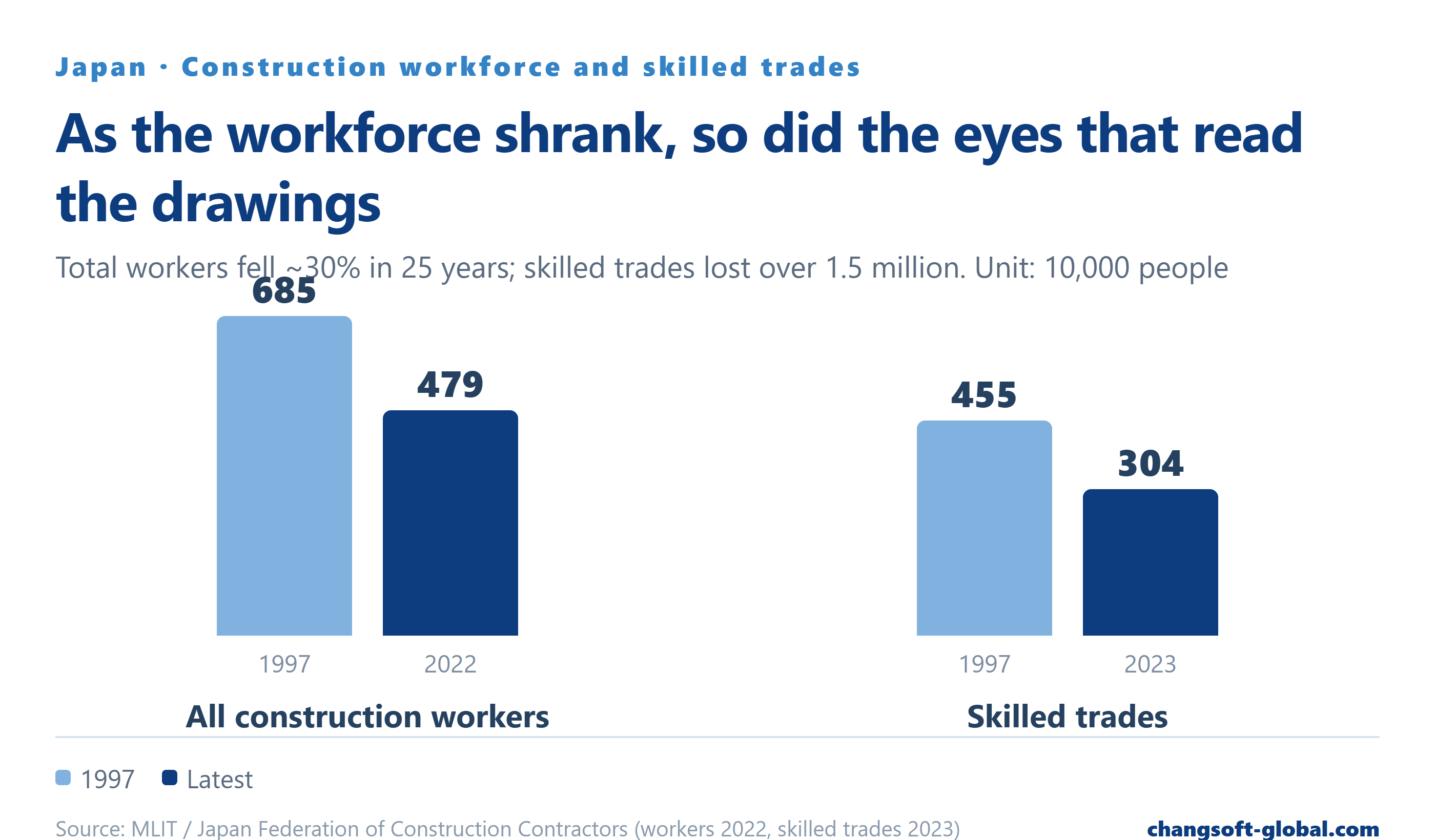

Ở Nhật, sự sụt giảm bắt đầu sớm hơn. Lao động ngành xây dựng giảm từ 6,85 triệu (1997) xuống 4,79 triệu (2022), thợ lành nghề từ 4,55 triệu xuống 3,04 triệu.

2Mất đi không chỉ là đôi tay
Khi bàn về thiếu hụt nhân lực, người ta thường đếm những đôi tay thi công. Nhưng còn một thứ nữa cũng đang mất đi: con mắt đọc bản vẽ.
Bản vẽ kết cấu nói bằng ký hiệu. Một chấm là một thanh thép; một nhãn nghĩa là “chấm này là bó hai thanh”. Quy ước đó chỉ trở thành thông tin khi có người đọc ra. Suốt một thời gian dài, việc đọc ấy thuộc về người lành nghề — nhìn ký hiệu và dựng hình trong đầu.

Bản vẽ chỉ vận hành đúng khi còn người đọc được nó.
Tiền đề ấy đã bắt đầu lung lay trong thống kê — đó là điểm xuất phát của bài viết này.
3Một cảnh — cùng nội dung, hai cách ghi

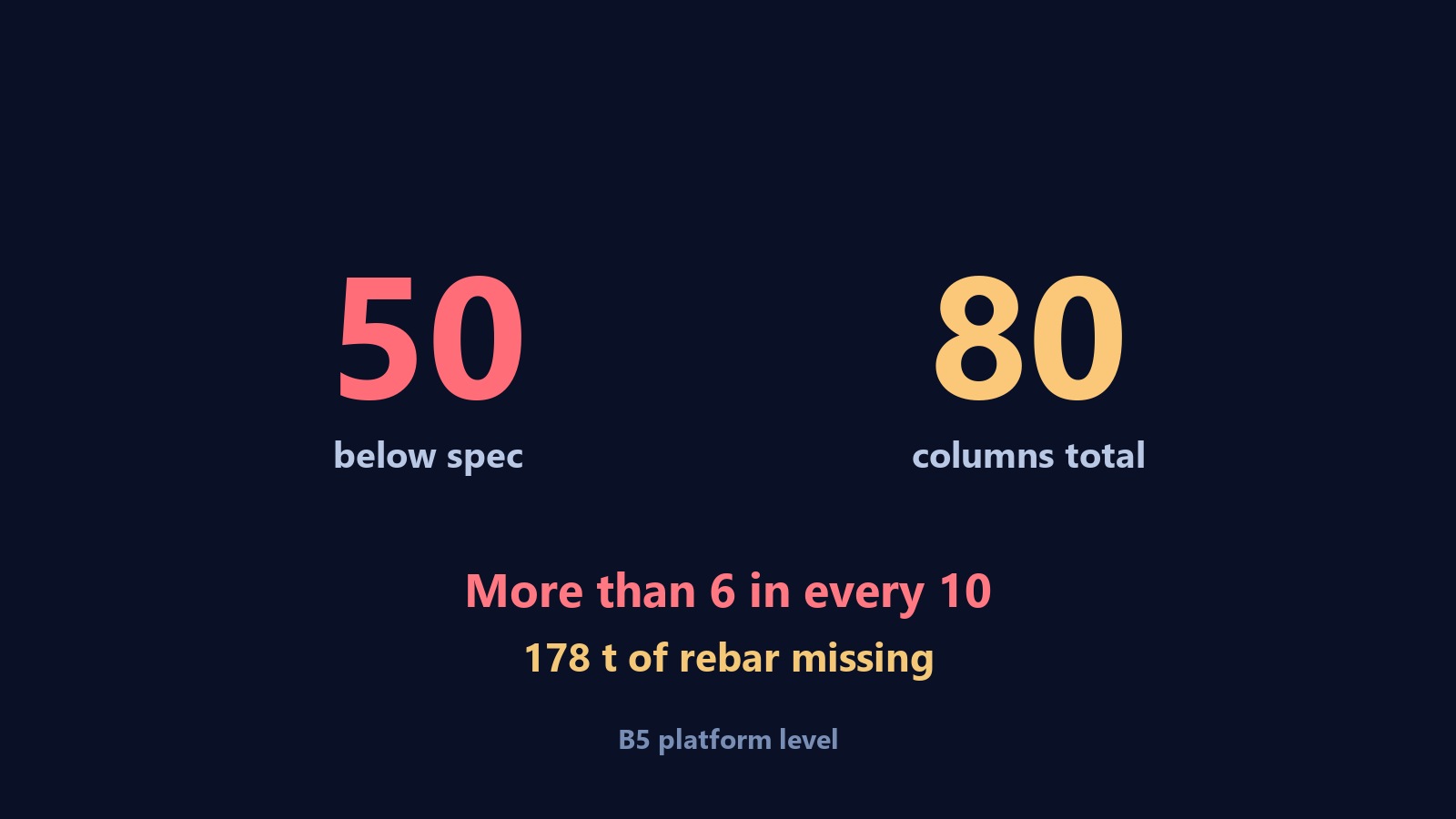

Nói vậy còn trừu tượng, nên hãy nhìn một cảnh cụ thể. Năm 2026, tại một công trình hạ tầng lớn ở Hàn Quốc, việc cốt thép cột không đạt yêu cầu thiết kế đã được công bố. Phạm vi báo chí công khai xác nhận: trong 80 cột ở tầng hầm 5, 50 cột không đạt, lượng thép thiếu là 178 tấn.

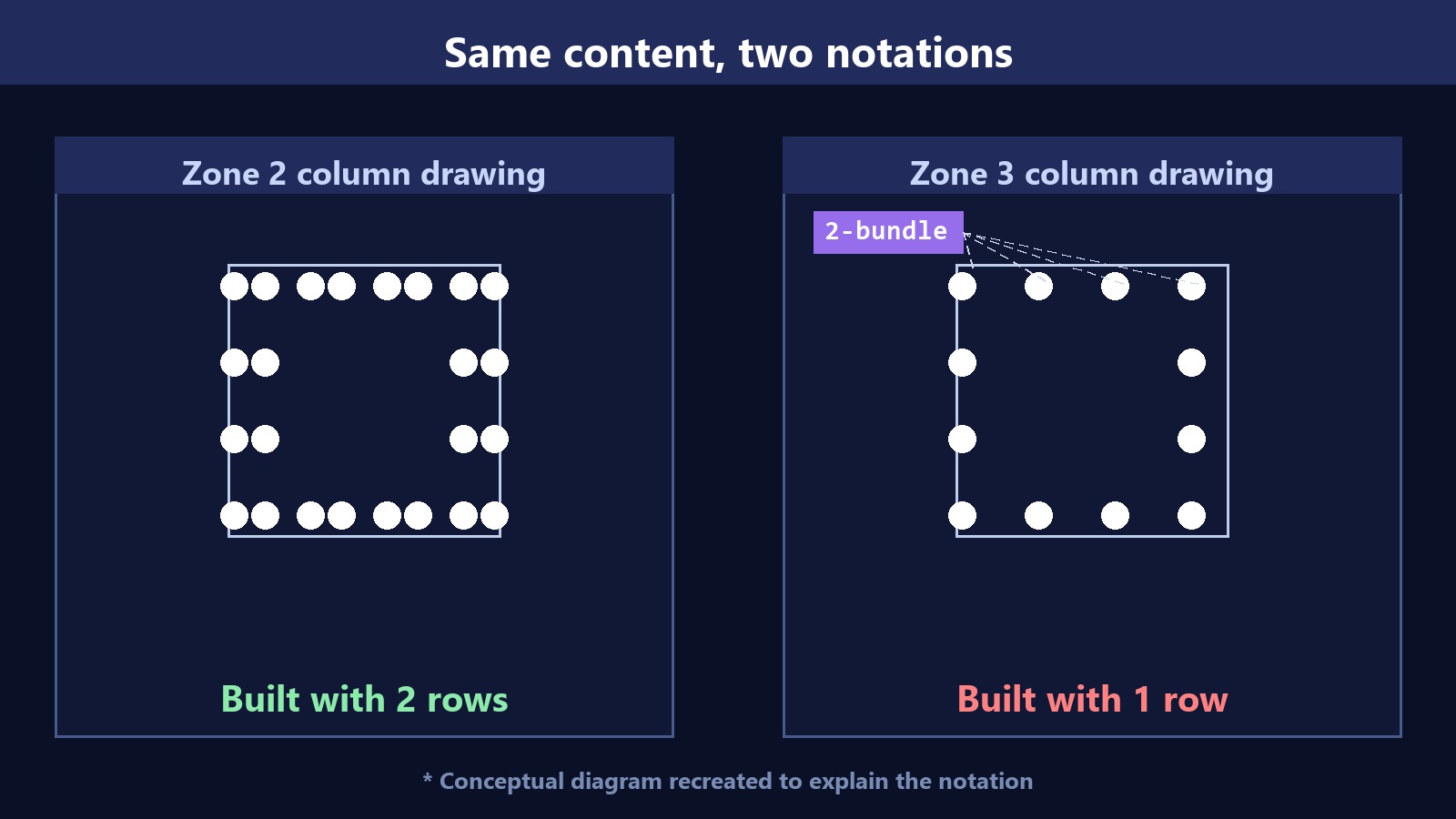

Điều đáng chú ý không phải quy mô mà là tính chất của nguyên nhân. Bản vẽ của hai gói thầu mang cùng nội dung nhưng diễn đạt theo hai cách khác nhau: một bên nói bằng hình dạng — hai hàng chấm; bên kia nói bằng chữ — một hàng, kèm nhãn và đường dẫn.

4Không phải là thiếu ký hiệu
Cần nói cho chính xác: ký hiệu vẫn có. Nhãn có, đường dẫn có, và bản vẽ được lập đúng quy tắc.

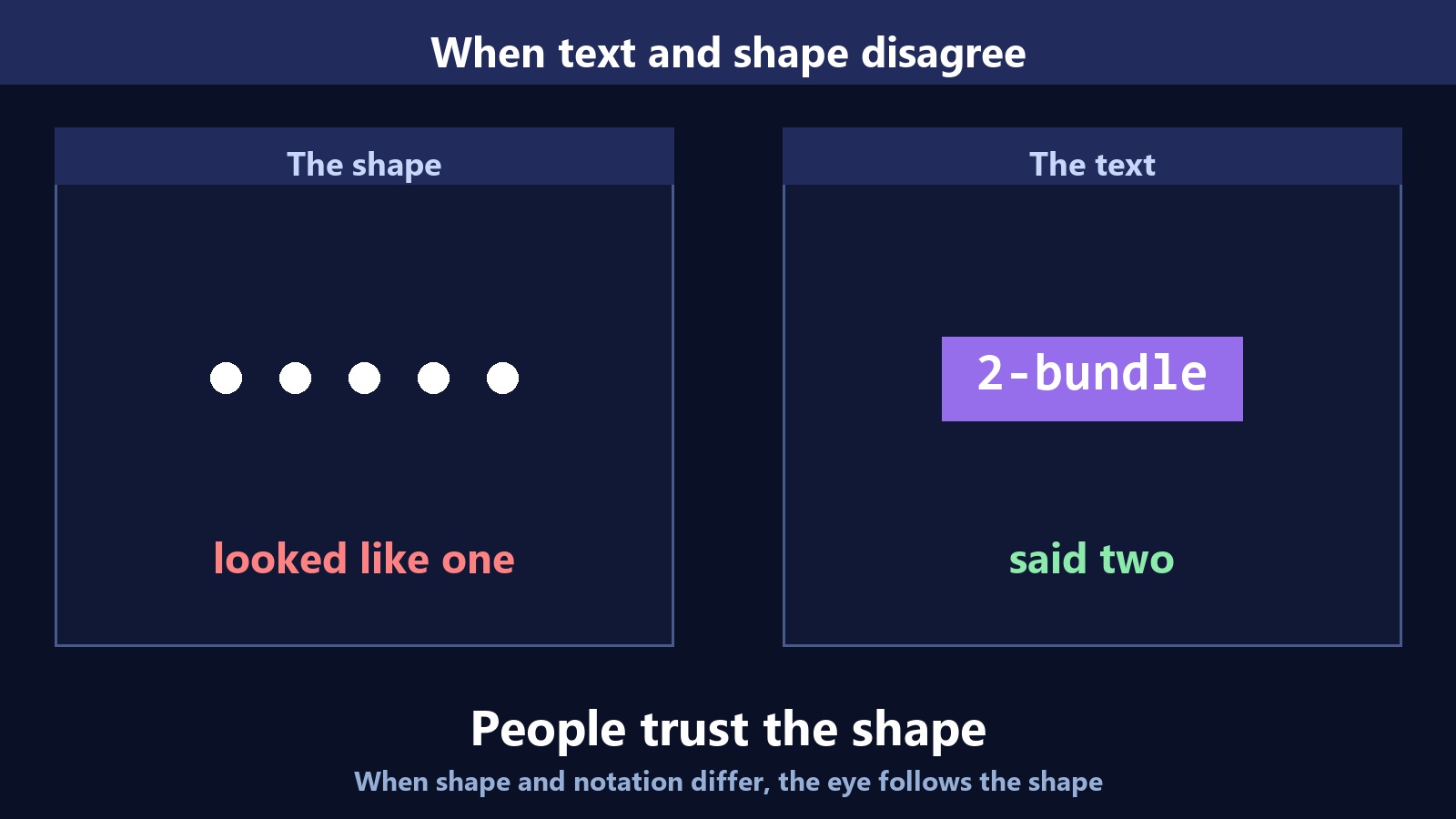

Vấn đề là chữ và hình nói hai điều khác nhau. Hình cho thấy một chấm; chữ ghi rằng một chấm ấy là hai. Cả hai đều đúng, nhưng thứ mắt tiếp nhận trước là hình.

Người ta tin vào hình. Cách truyền đạt chỉ thành lập sau khi được diễn giải thì không tự chặn được sai lệch ấy.
Vì bản vẽ được đọc như vậy nên vật tư cũng được đặt đúng theo cách đọc đó. Sai lệch đã bắt đầu từ trước khi thi công. Và khi bê tông phủ lên thì bên trong không còn nhìn thấy.
5Nhật Bản cũng gặp đúng loại sai lệch này
Nếu đây là vấn đề của riêng một nước hay một công ty thì đã không cần viết. Việc thi công khác với hồ sơ thiết kế cũng lặp lại ở Nhật.
Năm 2019, tình trạng thi công không đạt trên một danh mục lớn các công trình nhà ở tại Nhật đã dẫn tới báo cáo của uỷ ban điều tra độc lập. Điểm cốt lõi là thứ ghi trong hồ sơ thiết kế và thứ được thi công thực tế khác nhau, và số công trình liên quan cuối cùng lên tới hàng chục nghìn.
Thực tiễn bản vẽ thi công ở Nhật cũng ghi nhận đúng khuôn mẫu đó. Vấn đề được nêu nhiều nhất là “làm đúng bản vẽ mà vẫn không lắp vừa”, và nguyên nhân thường được chỉ ra là thiếu khâu rà soát bản vẽ trước khi thi công. Bản vẽ 2D là mặt phẳng, nên lỗi ở hình học ba chiều và vùng dày đặc dễ lọt qua hơn về mặt cấu trúc.
6Sai lệch càng phát hiện muộn càng đắt
Vì sao thời điểm phát hiện lại quan trọng — dữ liệu toàn ngành trả lời điều đó. Rework đã được nghiên cứu nhiều thập kỷ, và các con số nằm trong những khoảng sau.
Rework trên tổng chi phí dự án
5–9%
Khoảng ước tính phổ biến trong các nghiên cứu dòng CII
Lỗi và thiếu sót từ phía thiết kế
1–9%
Thiếu sót bản vẽ, bản vẽ không chính xác, thay đổi thiết kế muộn
Qua mỗi giai đoạn
~10lần
Sửa tốn 100 ở thiết kế thành 1.000 khi thi công và 10.000 sau bàn giao
Quy mô vấn đề không do bản thân vấn đề quyết định mà do thời điểm phát hiện. Bắt được ở giai đoạn bản vẽ thì chỉ là một toạ độ; bắt được sau khi đổ bê tông thì là con người và tiến độ cùng phải chuyển động.
7Hình dạng thì không có hệ ký hiệu

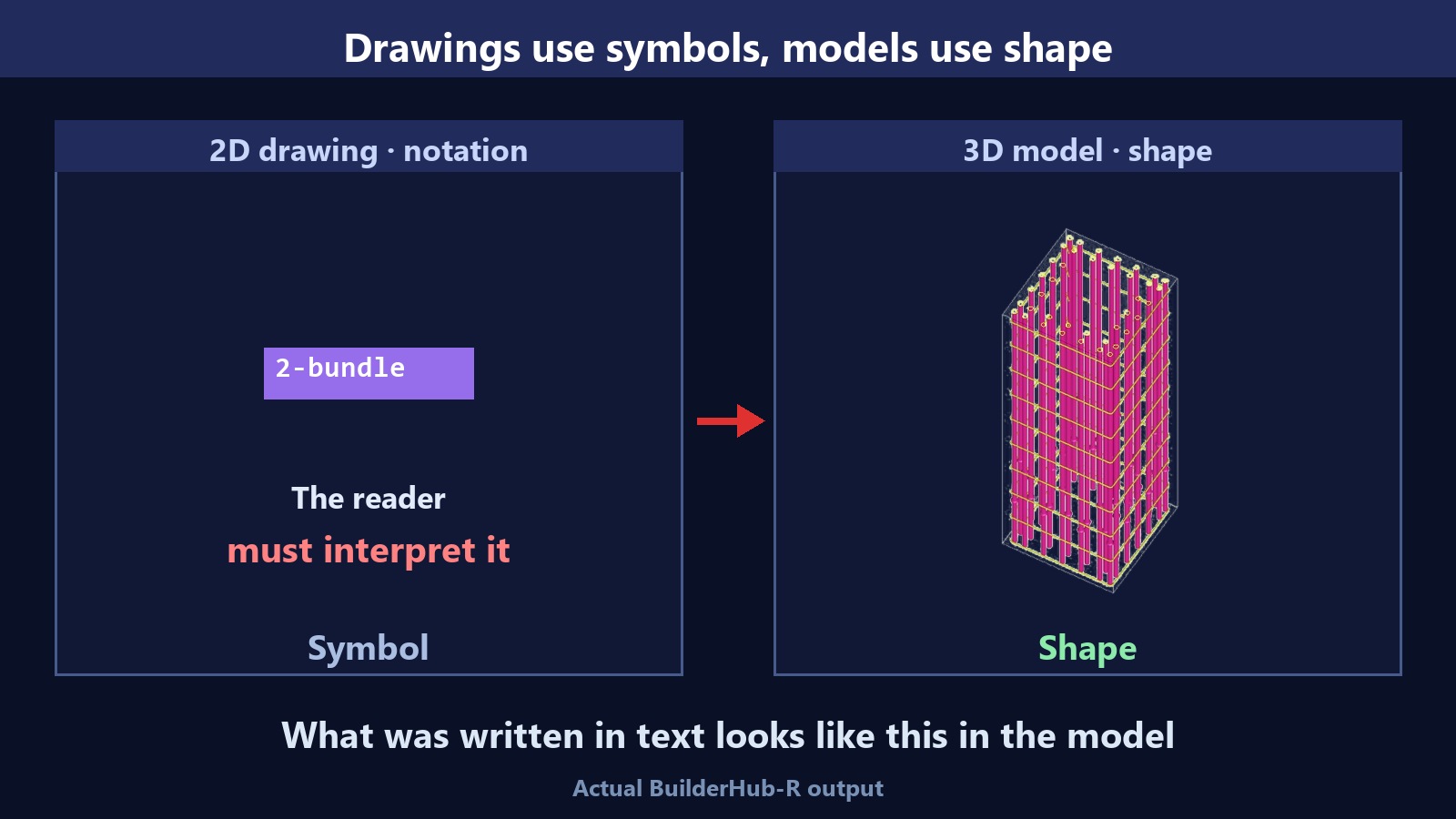

Đến đây là phần của chúng tôi. Mô hình cốt thép 3D không có hệ ký hiệu. Hai thanh là hai thanh, nằm đúng chỗ. Không nhãn, không đường dẫn, không bước trung gian cần giải mã.

Và cốt thép tồn tại dưới dạng hình học thì đếm được. Số thanh vào mỗi cấu kiện nằm lại trong bảng, và bảng đó đối chiếu được với khối lượng đã đặt — thêm một lớp kiểm tra số đối chiếu số.

8Vậy ai dựng mô hình đó?

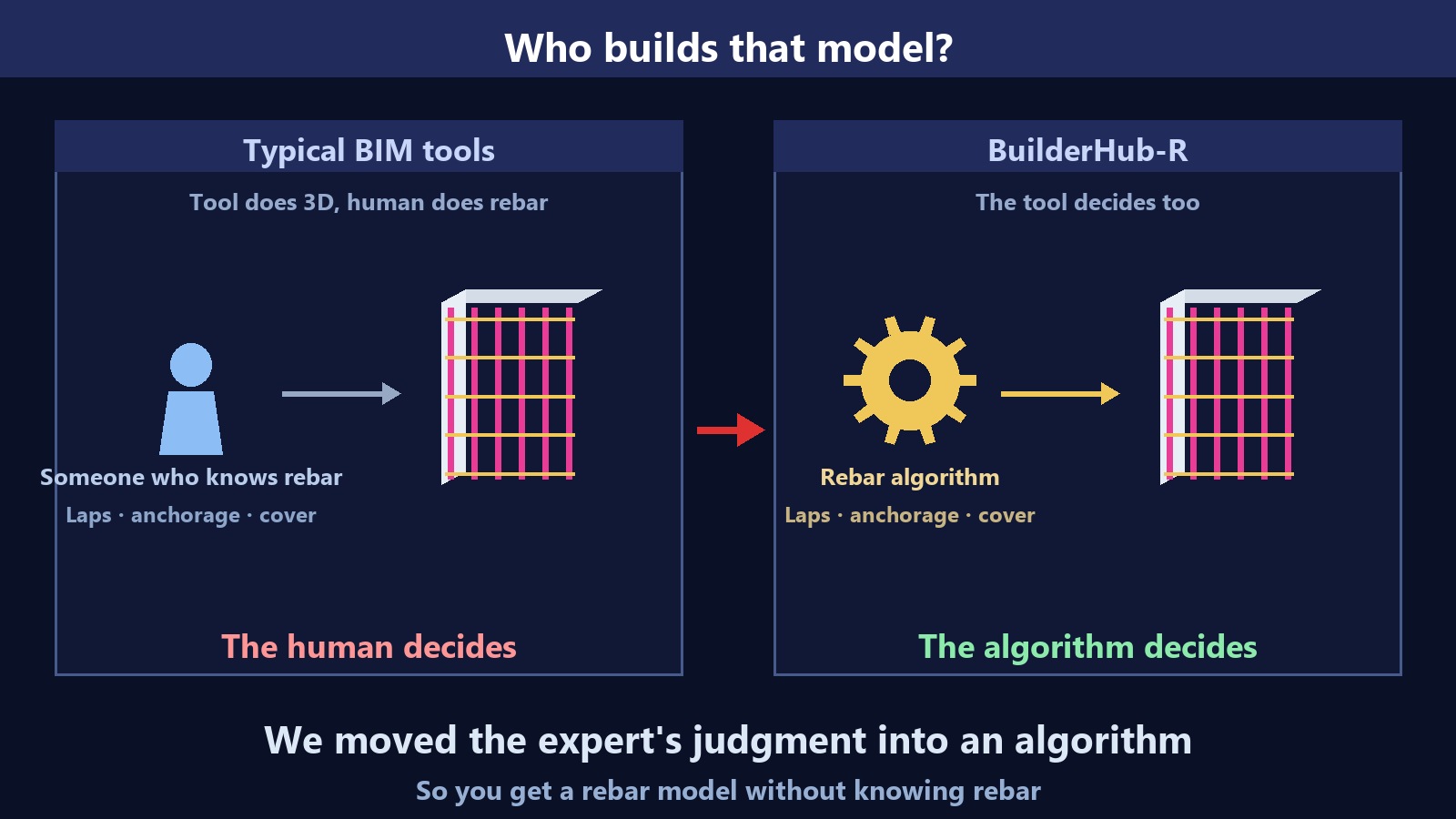

Câu hỏi quen thuộc sẽ đến: “Dựng 3D thì tốt, nhưng chẳng phải vẫn cần người hiểu bố trí cốt thép mới dựng được mô hình sao?” Một câu hỏi đúng. Với công cụ BIM thông thường, công cụ dựng 3D còn con người quyết định bố trí thép — nghĩa là nút thắt chỉ đổi chỗ.

Và một khi đã thành logic, những phán đoán ấy ở lại với công ty. Quy ước từng chỉ nằm sau đôi mắt của người lành nghề nay thành dữ liệu, và kết quả không còn đổi theo người.
9Vì sao DX trở nên cấp bách
Tài liệu chính sách của Nhật nêu thẳng đây là vấn đề nhân khẩu học. i-Construction 2.0 của MLIT lấy tiền đề dân số trong tuổi lao động giảm từ khoảng 75,09 triệu (FY2020) xuống khoảng 62,13 triệu (FY2040) — khoảng 20% — và đặt mục tiêu giảm ít nhất 30% nhân lực tại công trường đến FY2040, tức năng suất gấp 1,5 lần.
Doanh nghiệp Nhật đã dùng BIM
58,7%
Khảo sát MLIT FY2024 — tăng 10,3 điểm so với khảo sát trước
Công trình hạ tầng công áp dụng ICT
89%
FY2024
Mục tiêu FY2040
1,5lần
Giảm ít nhất 30% nhân lực = năng suất 1,5 lần (i-Construction 2.0)
Đặt các con số cạnh nhau thì thấy rõ hướng đi. Người ít đi, khối lượng phải xây vẫn còn, và chính sách tuyên bố sẽ bù khoảng trống đó bằng tự động hoá. Trong dòng chảy ấy, một quy trình vẫn mặc định có sẵn người lành nghề đọc ký hiệu sẽ ngày càng khó duy trì.
10Những gì bài viết này không khẳng định
Xin nói thẳng:
- Chúng tôi không nói rằng sản phẩm của mình sẽ ngăn được việc này. Có mô hình mà không xem thì kết quả vẫn thế.
- Chúng tôi không phán xét về an toàn, biện pháp gia cố hay trách nhiệm trong vụ việc được nhắc tới. Thẩm định là việc của cơ quan chuyên môn.
- Số liệu chỉ trích trong phạm vi thống kê và báo chí công khai. Không nêu tên công ty, công trình hay chủ đầu tư.
Có một điều chúng tôi nói được. Hình dạng không cần diễn giải. Trong thời kỳ mà sự sụt giảm người lành nghề hiện rõ trong thống kê, thứ cần đến là cách truyền đạt bớt phụ thuộc vào diễn giải của con người.
Ký hiệu thành lập khi được đọc. Hình dạng thành lập khi được nhìn.
Nguồn
- 2025 Workforce Survey (92% doanh nghiệp gặp khó khi tuyển dụng)AGC of America · NCCER
- Xu hướng nhân lực kỹ thuật tại công trường xây dựng (7/2025)CERIK
- Hiện trạng ngành xây dựng — thống kê lao độngLiên đoàn Nhà thầu Xây dựng Nhật Bản
- i-Construction 2.0 (giảm 30% nhân lực, năng suất 1,5 lần đến FY2040)MLIT
- Hội đồng thúc đẩy BIM kiến trúc (thẩm định bản vẽ BIM, chính sách hỗ trợ)MLIT
- Báo cáo điều tra về thi công không đạt (2019, thi công khác hồ sơ thiết kế)Uỷ ban điều tra độc lập (MLIT đăng tải)
- Cost of Rework in ConstructionPlanRadar
- Giới thiệu sản phẩm BuilderHub-RChangSoft Global
Bài viết này là bản tổng hợp từ tài liệu đã công bố, không phải là giải thích pháp luật hay tư vấn. Quy định thay đổi thường xuyên, vì vậy khi áp dụng thực tế xin đối chiếu văn bản gốc và thông báo mới nhất của cơ quan có thẩm quyền.
